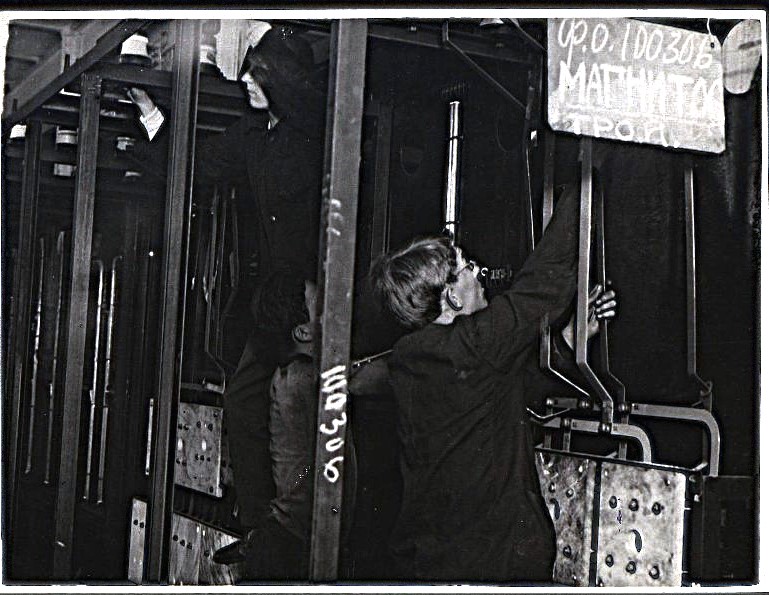

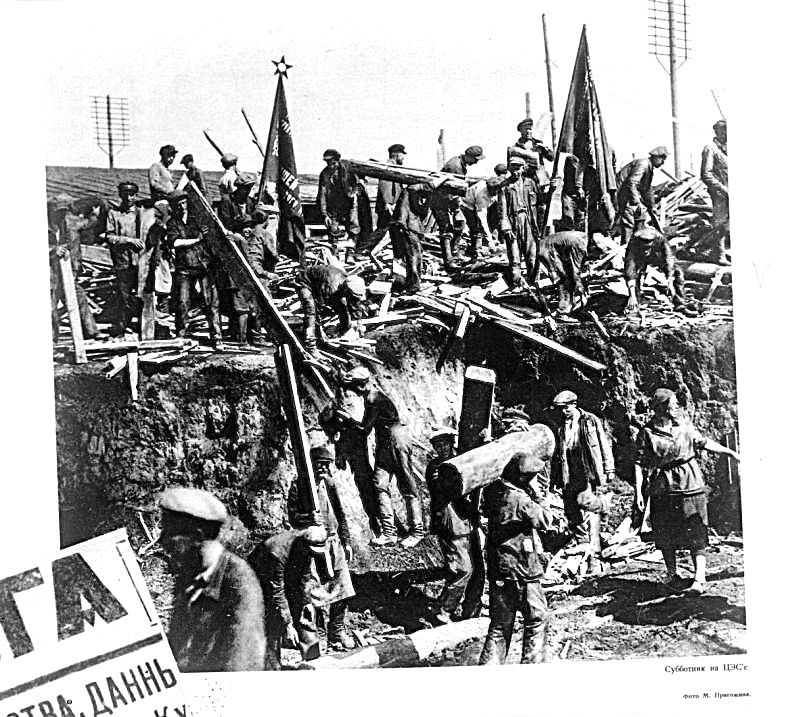

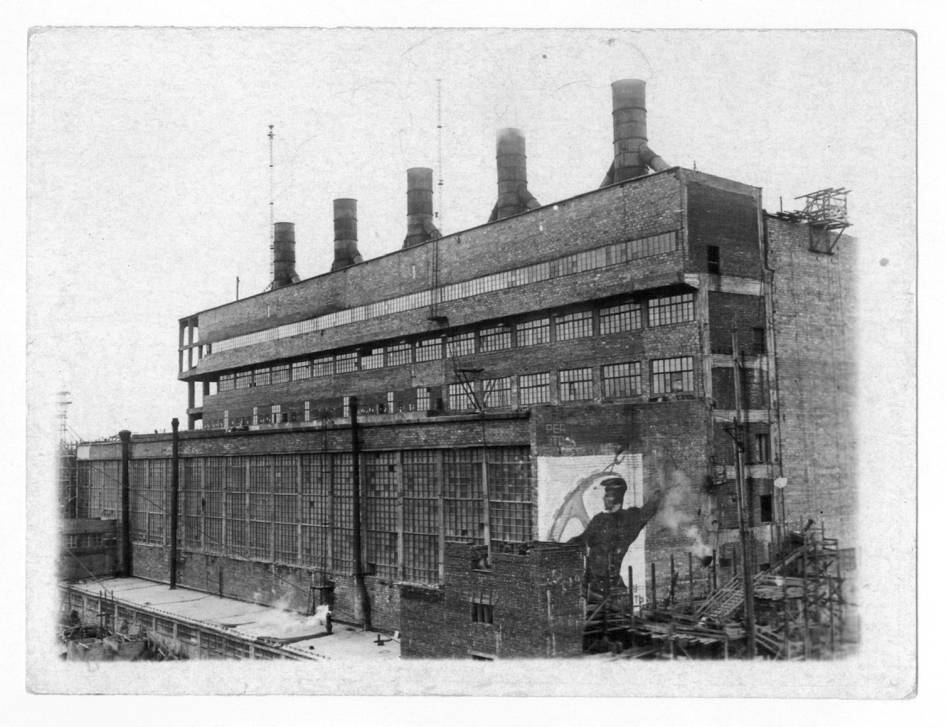

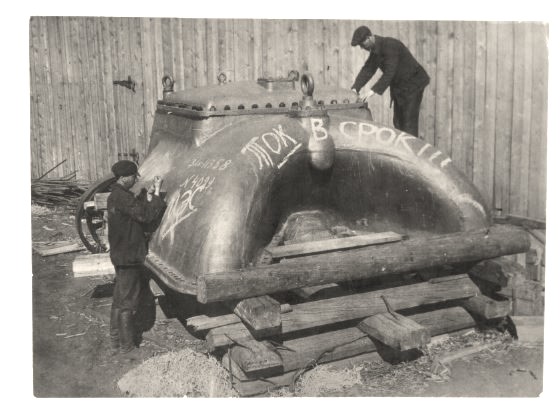

Её строительство началось в июле 1930-го. Закладка нулевого цикла осуществлялась в основном вручную. В это время стройку и первые производственные объекты обеспечивали две дизельные временные американские электростанции. Строительство ЦЭС шло ударными темпами, в результате крупную по тем временам тепловую электростанцию, в составе которой первоначальным проектом предусматривались четыре паровых котла и четыре турбины для выработки электроэнергии, возвели в невиданно короткий срок – за пятнадцать месяцев.

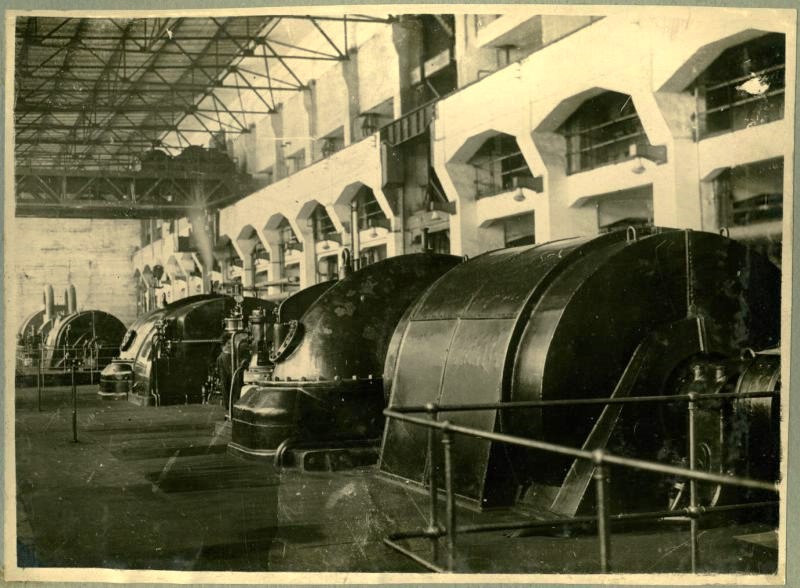

23 октября 1931 года первая турбина центральной электростанции дала первый промышленный ток. В феврале и июне 1932-го были введены в эксплуатацию ещё две турбины. В июне 1933-го начала вырабатывать электроэнергию мощная по тем временам турбина немецкой фирмы AEG (50 МВт), станционный номер – 4. Это позволило покрыть все потребности первой очереди комбината. В сентябре 1939 года была пущена турбина № 5. Котлы под № 1–5 вводились в работу одновременно с турбогенераторами. Конечная мощность станции – 248 МВт.
Стоимость всей станции можно оценить по расценкам плана ГОЭЛРО в 22,54 миллиона золотых рублей – это примерно 21 миллиард рублей по нынешним ценам.
С июня 1941 года и до конца войны многие сотрудники станции ушли добровольцами на фронт, оставшиеся обеспечивали теплом и светом город и комбинат, в жёстко ограниченное время проводили ремонт оборудования. Работали по двенадцать часов без выходных.
В историю ММК навечно вписано имя Людмилы Волнистовой. В 1931 году она участвовала в строительстве ЦЭС, руководила монтажом оборудования. В годы войны добровольно ушла на фронт, находилась на территории Белоруссии в подпольной организации. Владея немецким языком, занималась разведкой и сбором информации. В ноябре 1942 года погибла. После войны удалось выяснить, что Людмила Волнистова была казнена фашистами.
Имя ещё одной легендарной личности Елены Джапаридзе, дочери одного из расстрелянных дашнаками 26 бакинских комиссаров, также помнят в Магнитке.
После окончания Московского энергетического института Елена в 1930 году по собственному желанию в числе первых специалистов- энергетиков поехала на строительство магнитогорской ЦЭС. Работала сначала старшим инженером на монтаже электрической части центральной электростанции, потом прорабом участка по строительству главного щита управления. За свой труд отмечена орденом Трудового Красного Знамени.
При всех сложностях военного времени коллектив ЦЭС, как победитель всесоюзного социалистического соревнования, семнадцать раз завоёвывал переходящее Красное знамя Государственного Комитета Обороны. В годы войны ЦЭС работала пятью турбогенераторами в параллели с системой «Уралэнерго». Электроэнергии не хватало, и частота тока не поднималась выше 48 герц. В таких экстремальных условиях станция постоянно находилась на грани аварийной остановки, но это означало бы срыв работы комбината и невыполнение фронтовых заказов, что по законам военного времени было недопустимо. Поэтому коллектив энергетиков прилагал героические усилия, обеспечивая бесперебойную работу ЦЭС. В рекордно короткие сроки проводились ремонты основного энергетического оборудования. На ремонтах турбогенераторов ежедневно бывал либо главный инженер комбината, либо сам директор Г. И. Носов.
В послевоенный период продолжалось дальнейшее наращивание мощностей станции. В 1951 году запущены в эксплуатацию котёл и турбина № 6. В 1952 году введены котёл № 7 и турбина № 7. В 1956 вошёл в строй котёл № 8. В 1955 году началась реконструкция котлов немецкой фирмы Hanomag с целью повышения коэффициента полезного действия. Их обновление завершилось в 1964 году. В 1961–1964 годах к котлам ЦЭС был подведён природный газ, до этого станция работала на карагандинском каменном угле, отходах от обогащения коксующихся углей и доменном газе.
Основным направлением развития станции в последующие годы стало повышение экономичности её работы за счёт увеличения выработки электроэнергии на тепловом потреблении, а также наращивание тепловых мощностей. Для этого в 1965,1971,1978 и 1980 годах смонтированы и введены в эксплуатацию четыре водогрейных котла по 100 Гкал/час каждый; в 1969 году конденсационная турбина
№ 3 была реконструирована с переводом её в теплофикационную, а теплофикационные турбины № 5, 6 и 7 последовательно реконструированы в 1974, 1976 и 1977 годах для увеличения на них теплофикационного отбора.
В 1985 и 1988 годах физически изношенные и морально устаревшие турбины № 1 и 2 заменены на агрегаты с производственным и теплофикационным отбором. В 1993 году вместо турбины № 4 смонтированы и введены четыре высокопроизводительных компенсационных турбины. В 1998 году турбина № 3 заменена на новую. В соответствии с программой дальнейшей реконструкции ЦЭС намечено обновить всё остальное оборудование станции. В 2019 году ввели в строй новый мощный турбоагрегат № 6. Он оборудован паровой теплофикационной турбиной и генератором. Турбоагрегат, который сделали на Уральском турбинном заводе, позволил снизить удельный расход тепла на выработку одного киловатта электро-энергии на пятнадцать процентов. Генератор для него изготовили специалисты Новосибирского научно-производственного объединения «Элсиб». Максимальная электрическая мощность турбогенератора составляет 50 МВт. Турбина выполнена в одном цилиндре и укомплектована новейшей системой автоматического управления для работы в оптимальных режимах при снижении затрат на энергоресурсы. Новая турбина среднего давления – единственная в своём роде. При её создании использовались совершенно новые технологии, а многие элементы, установленные на агрегате, ранее применялись только на турбинах большей мощности и высокого давления: в частности, стопорный и регулирующий клапаны, объединённые в один блок. Впервые элементы регулирования и защиты, выполненные в едином блоке, используются на турбине, установленной на ЦЭС ПАО «ММК». В рамках замены турбины применены уникальные технические решения: агрегат устанавливали в действующем машинном зале на месте старой турбины
№ 6, рядом с работающим оборудованием. Проекты корректировали с привязкой к имеющимся условиям и с возможностью безопасной эксплуатации оборудования.
В 2020 году с момента своего пуска центральная электростанция УГЭ ПАО «ММК» достигла значимого показателя выработки электроэнергии – 100 миллиардов киловатт-часов.
Помимо увеличения выработки электроэнергии с вводом турбоагрегата увеличилась надёжность отдачи тепла на отопление и горячее водоснабжение Магнитогорска. ЦЭС ПАО «ММК» обеспечивает тепловой энергией часть промышленной площадки комбината и Ленинский район города, а также отдаёт цехам комбината пар, химически очищенную воду и конденсат.
В следующем году пионер энергетики – легендарная центральная электрическая станция ММК – отметит 95-й год рождения.
Константин Жихарев,
краевед
